Khẩn trương triển khai tiểu tu tổ máy H1, quyết tâm hoàn thành đúng tiến độ, bảo đảm vận hành an toàn, tin cậy

Nhằm nâng cao độ tin cậy vận hành thiết bị, bảo đảm sẵn sàng phát điện trong mùa cao điểm và thực hiện hiệu quả kế hoạch sản xuất kinh doanh năm 2026, Công ty Thủy điện Sông Tranh đã chính thức triển khai công tác tiểu tu tổ máy H1 với tinh thần khẩn trương, quyết liệt, đồng bộ và tuyệt đối tuân thủ các yêu cầu về kỹ thuật, an toàn.


Đợt tiểu tu được thực hiện từ ngày 15/7/2026  và dự kiến hoàn thành vào ngày 27/7/2026, huy động tổng lực các đơn vị trong Công ty phối hợp triển khai, với lực lượng trực tiếp gồm 26 cán bộ, công nhân viên Phân xưởng Sửa chữa cùng 05 nhân lực tăng cường từ các phòng, phân xưởng, dưới sự chỉ đạo, giám sát chặt chẽ của Ban Lãnh đạo Công ty, các cán bộ kỹ thuật, an toàn và các nhóm công tác chuyên trách.

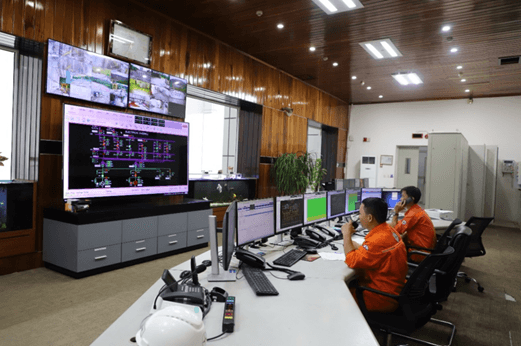

Hình 1: Trưởng ca đang điều hành đóng ngắt các thiết bị điện phục vụ công tác tiểu tu

Theo phương án được phê duyệt, khối lượng công việc trải rộng trên hầu hết các hệ thống thiết bị trọng yếu của tổ máy H1, bao gồm: tuabin, máy phát, máy biến áp chính T1, thiết bị đầu cực máy phát, hệ thống kích từ, điều tốc, điều khiển - giám sát, rơle bảo vệ, hệ thống dầu điều khiển, nước kỹ thuật, thiết bị 220 kV cùng nhiều hạng mục cơ khí, điện nhất thứ và điện nhị thứ. Bên cạnh công tác kiểm tra, bảo dưỡng định kỳ, đợt tiểu tu còn tập trung xử lý nhiều tồn tại kỹ thuật, thay thế các thiết bị hư hỏng, hiệu chỉnh hệ thống điều khiển, đo lường và bảo vệ nhằm nâng cao độ ổn định, tin cậy của toàn bộ dây chuyền thiết bị.

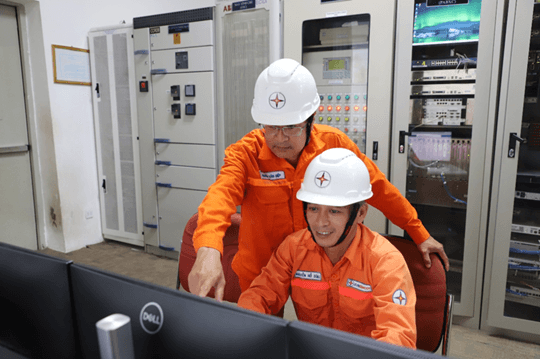

Hình 2: Lãnh đạo Phân xưởng trực tiếp chỉ đạo kiểm tra thông số các thiết bị trước khi tiến hành công tác tiểu tu

Ngay từ những ngày đầu triển khai, không khí làm việc tại Nhà máy diễn ra khẩn trương trên tất cả các mũi thi công. Các nhóm công tác được phân công rõ người, rõ việc, rõ trách nhiệm; phối hợp nhịp nhàng giữa lực lượng sửa chữa, vận hành, kỹ thuật, vật tư và các đơn vị liên quan để xử lý đồng thời nhiều hạng mục theo đúng trình tự kỹ thuật. Mọi công việc đều được kiểm soát chặt chẽ về chất lượng, tiến độ và an toàn, bảo đảm không bỏ sót bất kỳ khiếm khuyết nào có thể ảnh hưởng đến vận hành lâu dài của thiết bị.

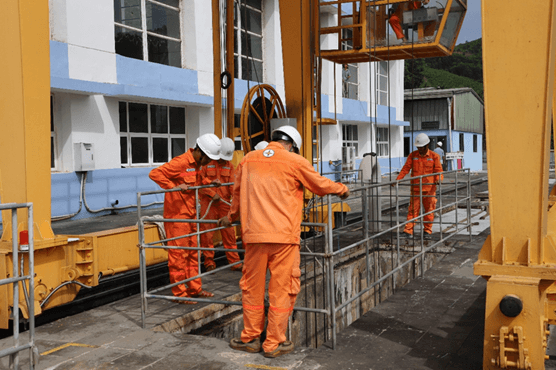

Hình 3: Các kỹ sư, Công nhân Phân xưởng sửa chữa đang hạ cửa van hạ lưu Nhà máy phục vụ công tác tiểu tu Tổ máy H1

Cùng với yêu cầu kỹ thuật, công tác an toàn được xác định là nhiệm vụ xuyên suốt trong toàn bộ quá trình tiểu tu. Tất cả cán bộ, công nhân viên tham gia đều được quán triệt đầy đủ các biện pháp an toàn, trang bị bảo hộ lao động theo quy định, tổ chức giám sát an toàn nhiều cấp và thực hiện nghiêm chương trình 5S tại khu vực sửa chữa, góp phần xây dựng môi trường làm việc an toàn, chuyên nghiệp và hiệu quả.

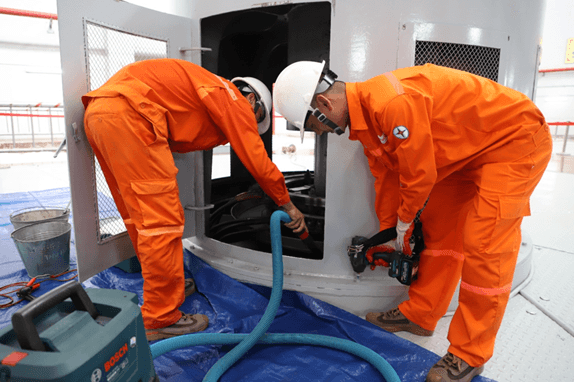

Hình 4: Công nhân Phân xưởng sửa chữa đang vệ sinh và tháo dỡ các chi tiết
Tổ máy H1 để bảo dưỡng


Để bảo đảm hoàn thành đúng tiến độ, Công ty xác định tổ chức thi công liên tục, kể cả ngày thứ Bảy, Chủ nhật; đồng thời sẵn sàng tăng ca khi cần thiết nhằm hoàn thành toàn bộ khối lượng công việc và tổ chức nghiệm thu, đưa tổ máy H1 trở lại vận hành đúng kế hoạch vào ngày 27/7/2026.


Hình 5: Trưởng ca vận hành đang thao tác cấp phiếu công tác, lệnh công tác


Với sự chuẩn bị kỹ lưỡng, tinh thần trách nhiệm cao cùng sự đoàn kết, đồng lòng của toàn thể cán bộ, công nhân viên, Công ty Thủy điện Sông Tranh quyết tâm hoàn thành thắng lợi đợt tiểu tu tổ máy H1, góp phần nâng cao độ tin cậy của thiết bị, bảo đảm vận hành an toàn, ổn định, đáp ứng yêu cầu huy động của hệ thống điện quốc gia và hoàn thành các mục tiêu sản xuất kinh doanh năm 2026 của Tổng công ty Phát điện 1.
